云阳县水利局关于云阳县青坪水库除险加固工程初步设计报告准予行政许可的决定
日期:2022-09-16 字体:【

云水许可202253

云阳县水利局

关于云阳县青坪水库除险加固工程

初步设计报告准予行政许可的决定

重庆农高实业集团有限公司

你司报送关于审批云阳县青坪水库除险加固工程初步设计报告的请示》(渝农高文2022101文件及有关资料收悉。根据专家组审查意见,现批复如下:

一、工程概况

青坪水库位于重庆市云阳县宝坪镇双坝场所在流域为长江右岸一级支流冉家沟上游段,总库容11.73,根据《水利水电工程等级划分及洪水标准》(SL252-2017)的规定,该水库是一座以供水、灌溉为主,兼有防洪等综合利用功能的小(2)型水库。其永久性主要建筑物为5级,次要建筑物为5级,临时建筑物为5级。水库大坝设计洪水标准为20年一遇(P=5%),校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标准为10年一遇(P=10%)。枢纽工程由大坝、溢洪道和放水设施三部分组成。青坪水库设计灌面500亩,供水人口约4500人。青坪水库原为山坪塘,2006年经过整治扩容,加高大坝2.00m,扩容后水库总库容11.73m3,并于20136月完成除险加固工程。

经多年运行,水库运行期存在的病险情况为:水库大坝上游坝坡混凝土六棱块护坡,杂草丛生,下游坝坡破面较陡不规则,下游坝脚存在4处渗漏,排水棱体表面被泥土覆盖功能失效;放水卧管结构稳定,出口存在渗漏点;下游排水沟局部堵塞;无观测墩。

经大坝安全鉴定为三类坝,且已通过三类坝鉴定成果核查,同意对该水库实施除险加固。

二、工程建设条件

(一)水文

同意选取的洪水标准、设计洪水计算方法。设计洪水标准采用20年一遇,设计洪峰流量为11.9m3/s、洪水总量6.88m3校核洪水标准采用200年一遇,校核洪峰流量为16.2m3/s,洪水总量10.06m3

(二)工程地质

基本同意水库区域地质环境及地震、坝址一般工程地质条件、坝枢存在主要地质病险问题和天然建筑材料的评价,以及大坝砌体物理力学参数建议值。

三、工程除险加固设计

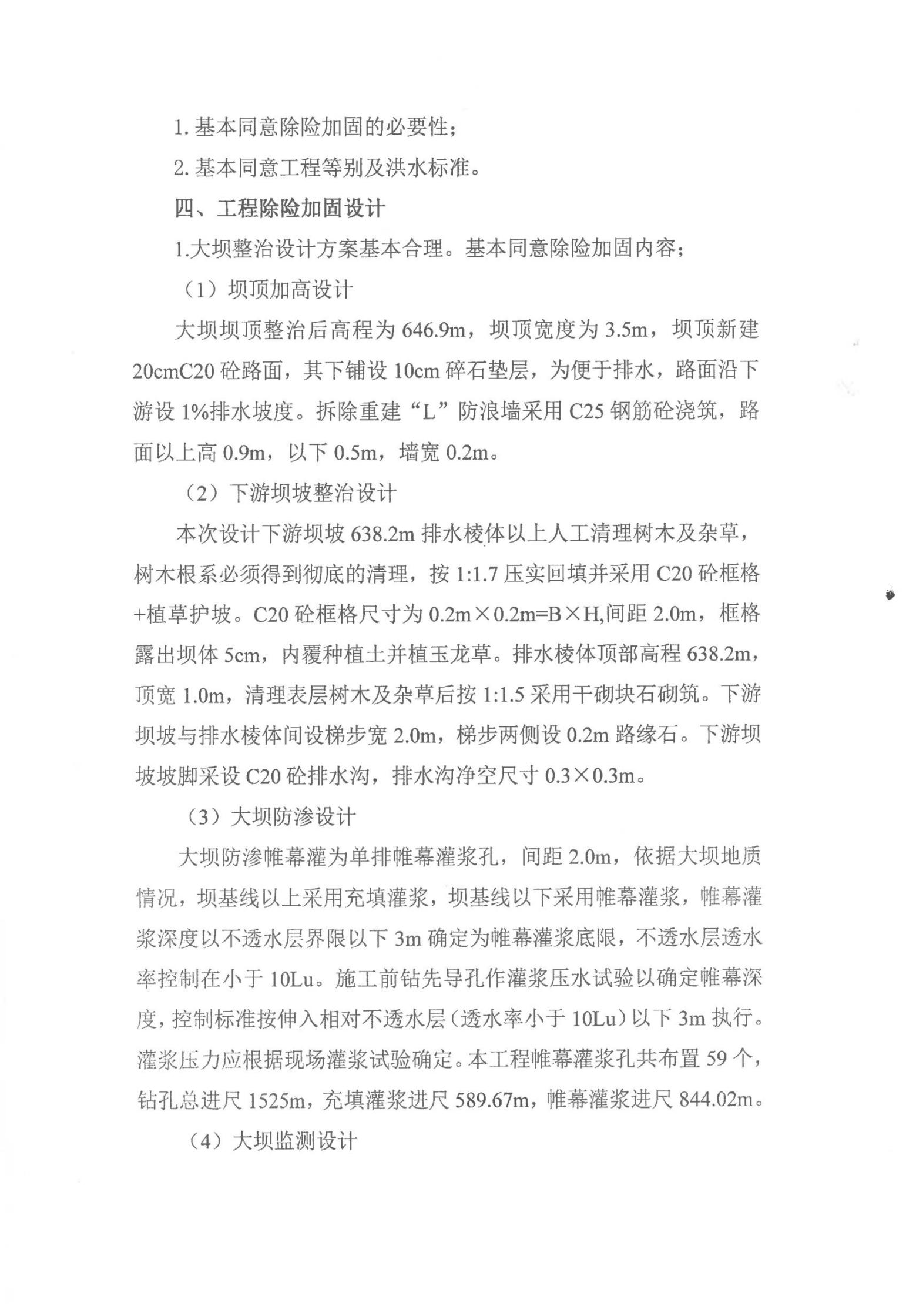

同意初设报告确定的工程等别建筑物级别洪水标准除险加固工程。

(一)工程等级及洪水标准

除险加固后,坝顶高程为646.9m,最大坝高11.12m,水库死水位638.9m,正常蓄水位645.30m,设计洪水位646.27m,校核洪水位646.55水库总库容11.73。其永久性主要水工建筑物为5级,次要建筑物为5级,临时性建筑物为5级。设计洪水标准20年一遇(P=5%);校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标准为10年一遇(P=10%)。

(二)大坝工程

1.大坝坝顶加高

坝顶新建20cmC20砼路面,其下铺设10cm碎石垫层,路面沿下游设1%排水坡度。拆除重建“L”防浪墙采用C25钢筋砼浇筑,路面以上高0.9m,以下0.5m,墙宽0.2m

  1. 下游坝坡整治

本次整治人工清理下游坝坡638.2m排水棱体以上树木及杂草,按1:1.7压实回填并采用C20砼框格+植草护坡。C20砼框格尺寸为0.2m×0.2m=B×H,间距2.0m,框格露出坝体5cm,内覆种植土并植玉龙草。排水棱体顶部高程638.2m,顶宽1.0m,清理表层树木及杂草后按1:1.5采用干砌块石砌筑。下游坝坡与排水棱体间设梯步宽2.0m,梯步两侧设0.2m路缘石。下游坝坡坡脚采设C20砼排水沟,排水沟净空尺寸0.3×0.3m

  1. 大坝防渗

本次整治大坝防渗帷幕灌为单排帷幕灌浆孔,间距2.0m,坝基线以上采用充填灌浆,坝基线以下采用帷幕灌浆,帷幕灌浆深度以不透水层界限以下3m确定为帷幕灌浆底限,不透水层透水率控制在小于10Lu。本工程帷幕灌浆孔共布置59个,钻孔总进尺1525m,充填灌浆进尺589.67m,帷幕灌浆进尺844.02m

  1. 溢洪道交通桥

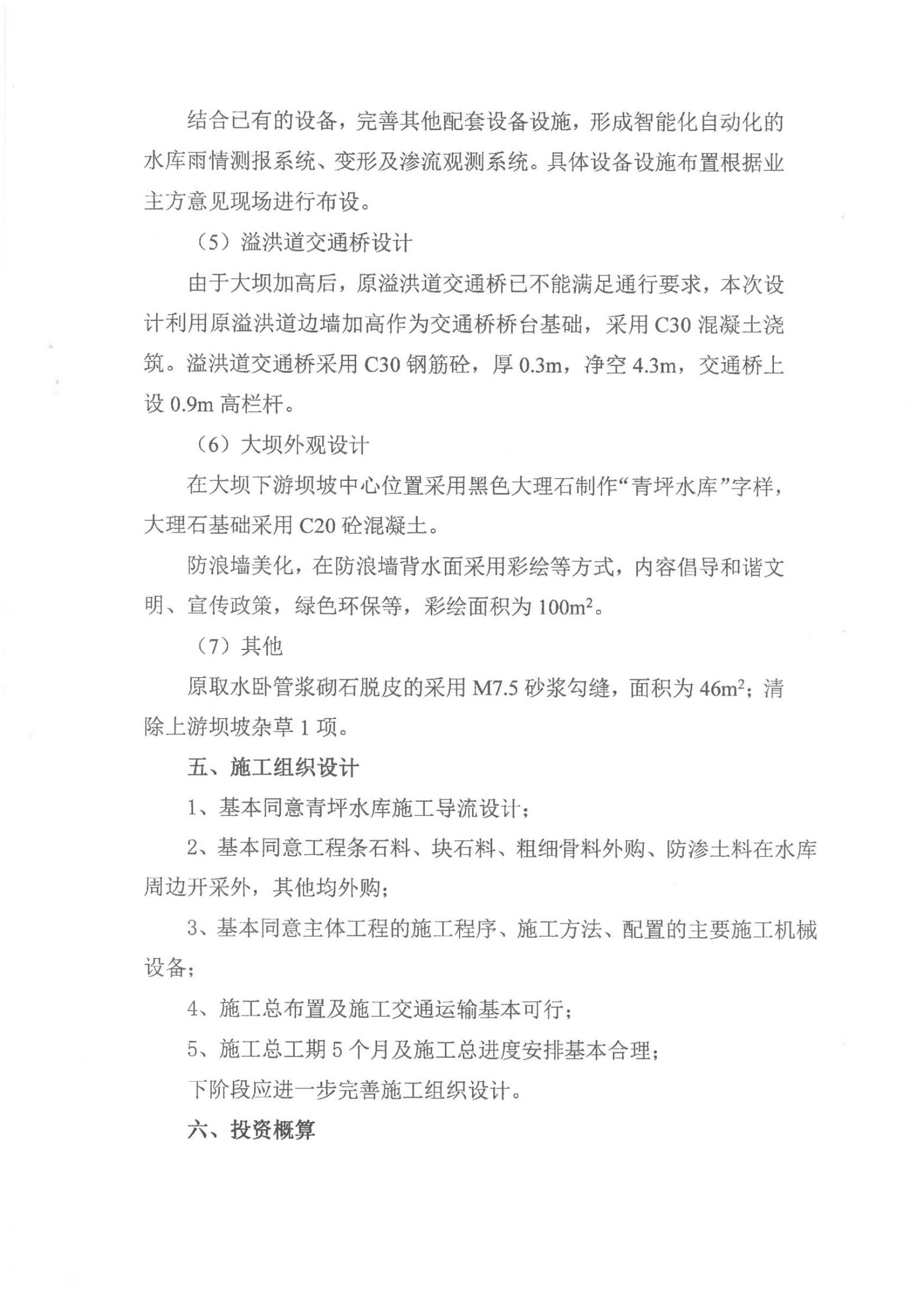

本次整治利用原溢洪道边墙加高作为交通桥桥台基础,采用C30混凝土浇筑。溢洪道交通桥采用C30钢筋砼,厚0.3m,净空4.3m,交通桥上设0.9m高栏杆。

  1. 其他

大坝下游坝坡中心位置采用黑色大理石制作“青坪水库”字样,大理石基础采用C20砼混凝土。防浪墙美化,在防浪墙背水面采用彩绘等方式,内容倡导和谐文明、宣传政策,绿色环保等,彩绘面积为100m2增加雨水情监测一套。原取水卧管浆砌石脱皮的采用M7.5砂浆勾缝,面积为46m2;清除上游坝坡杂草1项。

四、施工组织设计

同意确定的导流建筑物级别和导流洪水标准,下阶段应完善施工导流设计。

基本同意选择的材料来源。

基本同意主体工程的施工程序、施工方法,以及施工总布置方案。

该工程施工总工期为5个月

五、工程总投资及资金来源

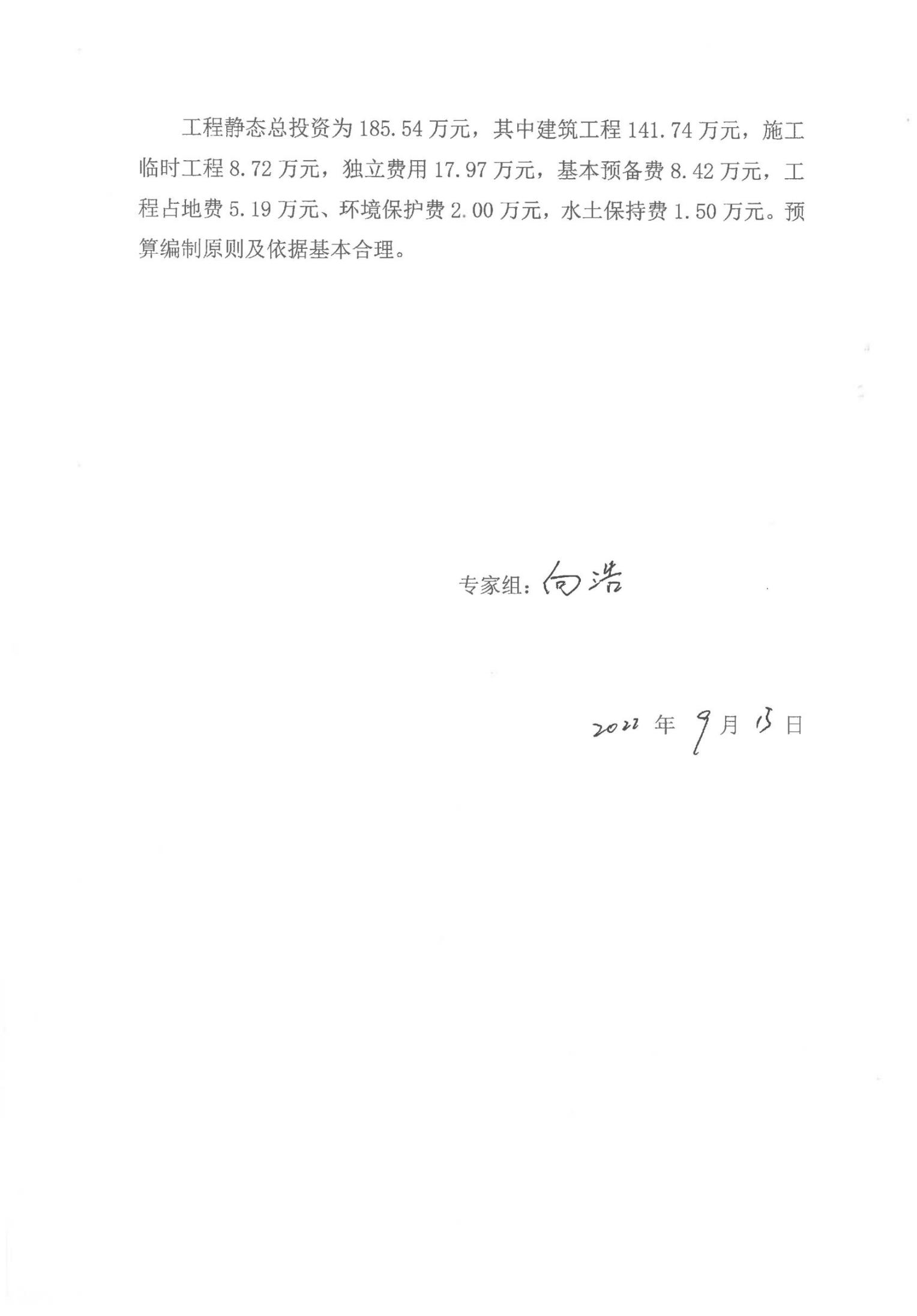

(一)工程总投资:本工程设计概算总投资185.54万元。其中:建筑工程投资141.74万元;施工临时工程投资8.72万元;独立费用17.97万元基本预备费8.42万元。建设征地补偿投资5.19万元,环境保护费2万元,水土保持费1.5万元

(二)资金来源:市级及以上财政专项补助资金185.54万元。

六、其它

(一)施工图设计时应按照专家咨询意见要求,进一步完善和优化设计。

(二)请你公司按照有关规定,严格执行项目法人制、招标投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程质量和安全。同时,抓紧做好开工前的各项准备工作,认真编制、审定工程施工组织方案,确保工程如期建成。

(三)青坪水库除险加固工程由我局主持竣工验收。

(四)工程施工过程中,严禁随意进行设计变更。确需对初设批复内容进行变更的,应按照《云阳县人民政府办公室关于印发云阳县政府投资项目实施内容变更管理办法的通知》(云阳府办规〔20211号)执行。

(五)工程开工前,项目法人应到我局办理质量、安全开工备案等手续

(六)工程开工后,你公司应按时上报建设进度和投资进度等基本情况。

附件:1. 云阳县青坪水库除险加固工程初步设计概算审核

  1. 重庆市云阳县青坪水库除险加固工程初步设计报

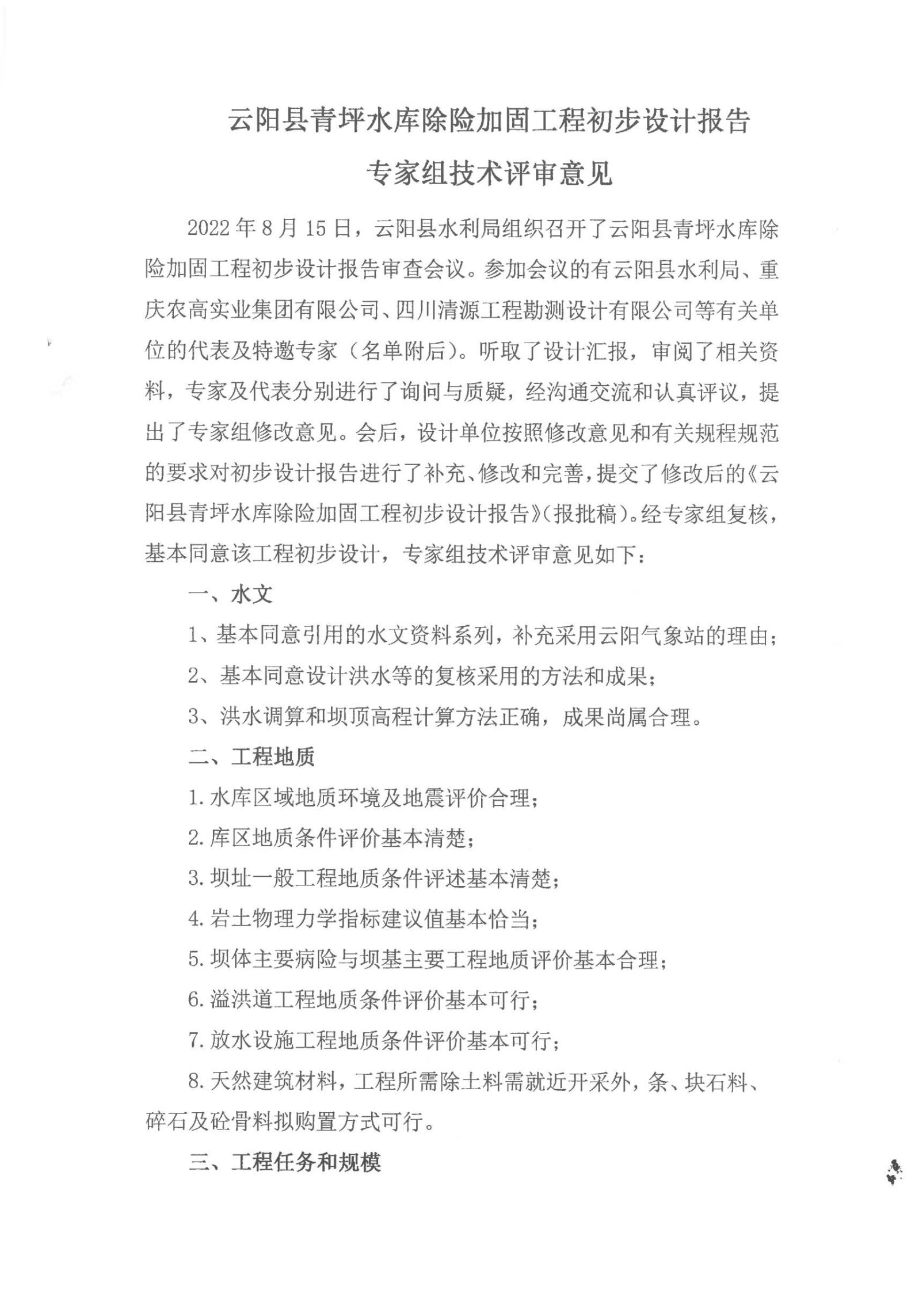

告专家组技术评审意见

云阳县水利局

2022916

附件1

云阳县青坪水库除险加固工程

初步设计概算审核表

单位:万元

序号

工程或费用名称

建安工程费

设备购置费

独立费用

合计

工程部分投资

176.85

第一部分 建筑工程

141.74

141.74

第二部分 机电设备及安装工程

第三部分 金属结构设备及安装工程

第四部分 施工临时工程

8.72

8.72

第五部分 独立费用

17.97

17.97

一至五部分投资合计

150.46

17.97

168.43

基本预备费

8.42

静态总投资

176.85

专项部分投资

8.69

建设征地与移民安置补偿投资

5.19

环境保护工程投资

2.00

水土保持工程投资

1.50

工程投资总计(Ⅰ~Ⅱ合计)

总基本预备费

8.42

静态总投资

185.54

价差预备费

建设期融资利息

总投资

185.54

附件2
