云水许可〔2022〕51号
云阳县水利局
关于云阳县民政水库除险加固工程
初步设计报告准予行政许可的决定
重庆农高实业集团有限公司:
你司报送的《关于审批云阳县民政水库除险加固工程初步设计报告的请示》(渝农高文〔2022〕100号)文件及有关资料已收悉。根据专家组审查意见,现批复如下:
一、工程概况
民政水库位于云阳县大阳镇民富村,大坝建址于长江北岸汤溪河支流干支沟上段,总库容12.05万m3,根据《水利水电工程等级划分及洪水标准》(SL252-2017)的规定是一座以灌溉为主,兼有防洪、养殖等综合功能的小(2)型水利工程,民政水库属Ⅴ等工程,大坝为均质土坝,主要建筑物级别为5级,次要建筑物级别为5级。水库大坝设计洪水标准为20年一遇(P=5%);校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标
准为10年一遇(P=10%)。民政水库枢纽工程由大坝(主坝、副坝各一座)、溢洪道、取水设施三部分组成。民政水库设计灌面600亩,始建于1958年,1965年竣工,2016年进行过除险加固。
水库经过多年运行使用,呈现出一些安全隐患,主要表现为:主坝下游坝坡存在渗漏现象;副坝防浪墙未封闭,局部存在裂缝;主坝上游混凝土护坡局部存在开裂现象;上下游坝面植物滋生,岸坡及坝面排水沟淤积;溢洪道进口孔口超高及溢洪道边墙超高不满足规范要求;卧管上建筑垃圾堆积,且边墙存在裂缝,护坡底板被淘空;水库雨水情监测及大坝安全监测设施不够完善;水库无管理房。
根据民政水库现状存在的问题以及重庆市云阳县水利局审定的《大坝安全鉴定报告书》结论:该水库现状为“三类坝”,且已通过三类坝鉴定成果核查,同意对该水库实施除险加固。
二、工程建设条件
(一)水文。
同意选取的洪水标准、设计洪水计算方法。设计洪水标准采用20年一遇,设计洪峰流量为4.58 m3/s,设计洪水位1008.63m;校核洪水标准采用200年一遇,校核洪峰流量为7.42 m3/s,校核洪水位1008.96m。
(二)工程地质。
基本同意水库区域地质环境及地震、坝址一般工程地质条件、坝枢存在主要地质病险问题和天然建筑材料的评价,以及大坝砌体物理力学参数建议值。
三、工程除险加固设计
同意初设报告确定的工程等别、建筑物级别、洪水标准和除险加固工程措施。
(一)工程等级及洪水标准。
除险加固后,水库死水位997.66m,正常蓄水位1007.79m,设计洪水位1008.63m,校核洪水位1008.96m。水库总库容12.05万m3,正常库容10.07万m3。其永久性主要水工建筑物为5级,次要建筑物为5级,临时性建筑物为5级。设计洪水标准为20年一遇(P=5%);校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标准为10年一遇(P=10%)。
(二)大坝工程。

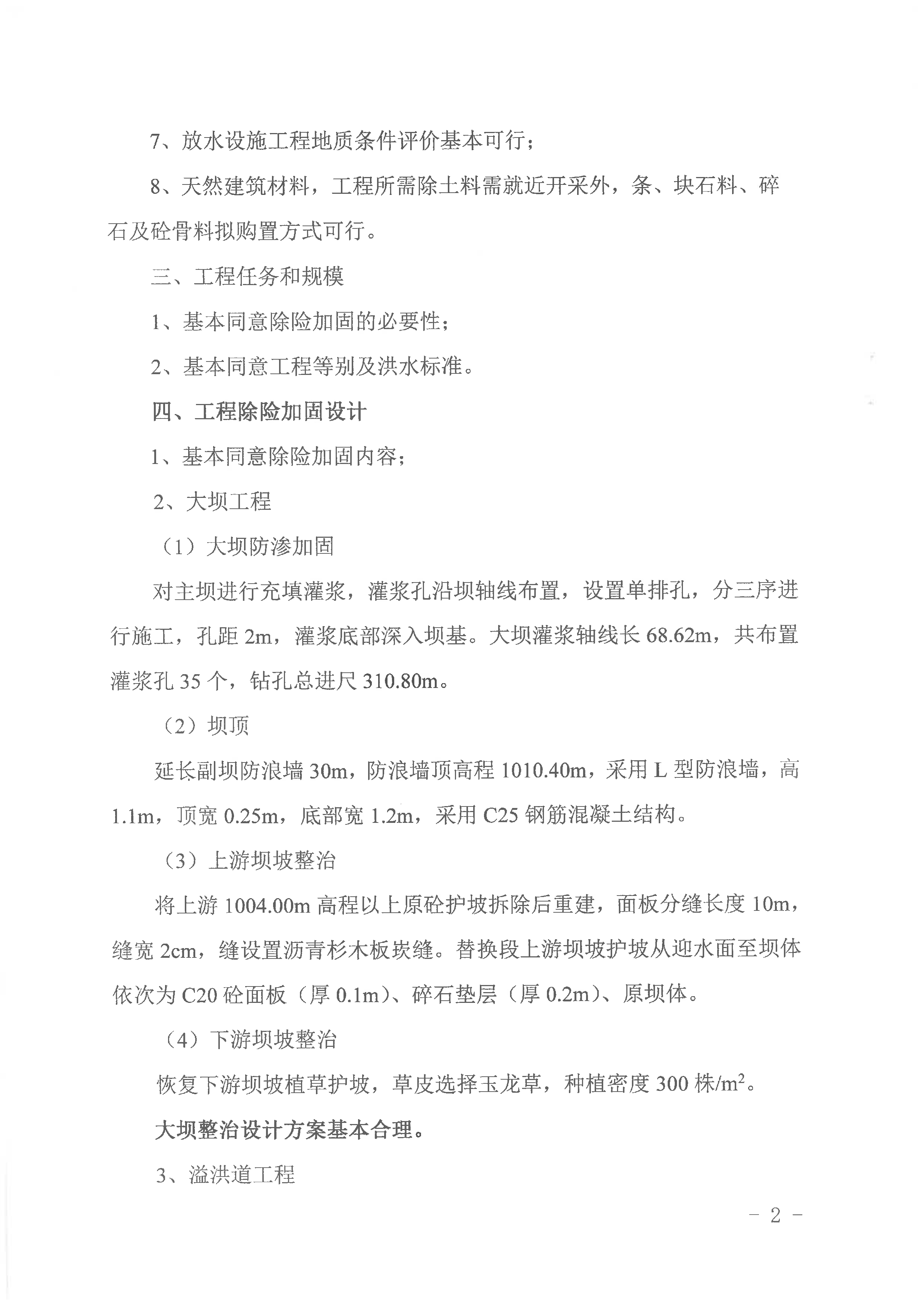

1.坝体防渗
本次整治工程对坝体采用充填灌浆防渗方案。沿大坝坝轴线布置灌浆孔,设置单排孔,分三序进行施工,孔距2m,灌浆底部深入坝基。大坝灌浆轴线长68.62m,共布置灌浆孔35个,钻孔总进尺310.80m;灌浆分三序加密施工,并采用自下而上分段灌浆。
延长副坝防浪墙30m,防浪墙顶高程1010.40m,采用L型防浪墙,高1.1m,顶宽0.25m,底部宽1.2m,采用C25钢筋混凝土结构。
将上游1004.00高程以上原砼护坡拆除后重建,面板分缝长度10m,缝宽2cm,缝设置沥青杉木板崁缝。替换段上游坝坡护坡从迎水面至坝体依次为C20砼面板(厚0.1m)、碎石垫层(厚0.2m)、原坝体。
下游坝坡已铺设框格护坡,仅需恢复绿化,草皮选择玉龙草,种植密度300株/m2。

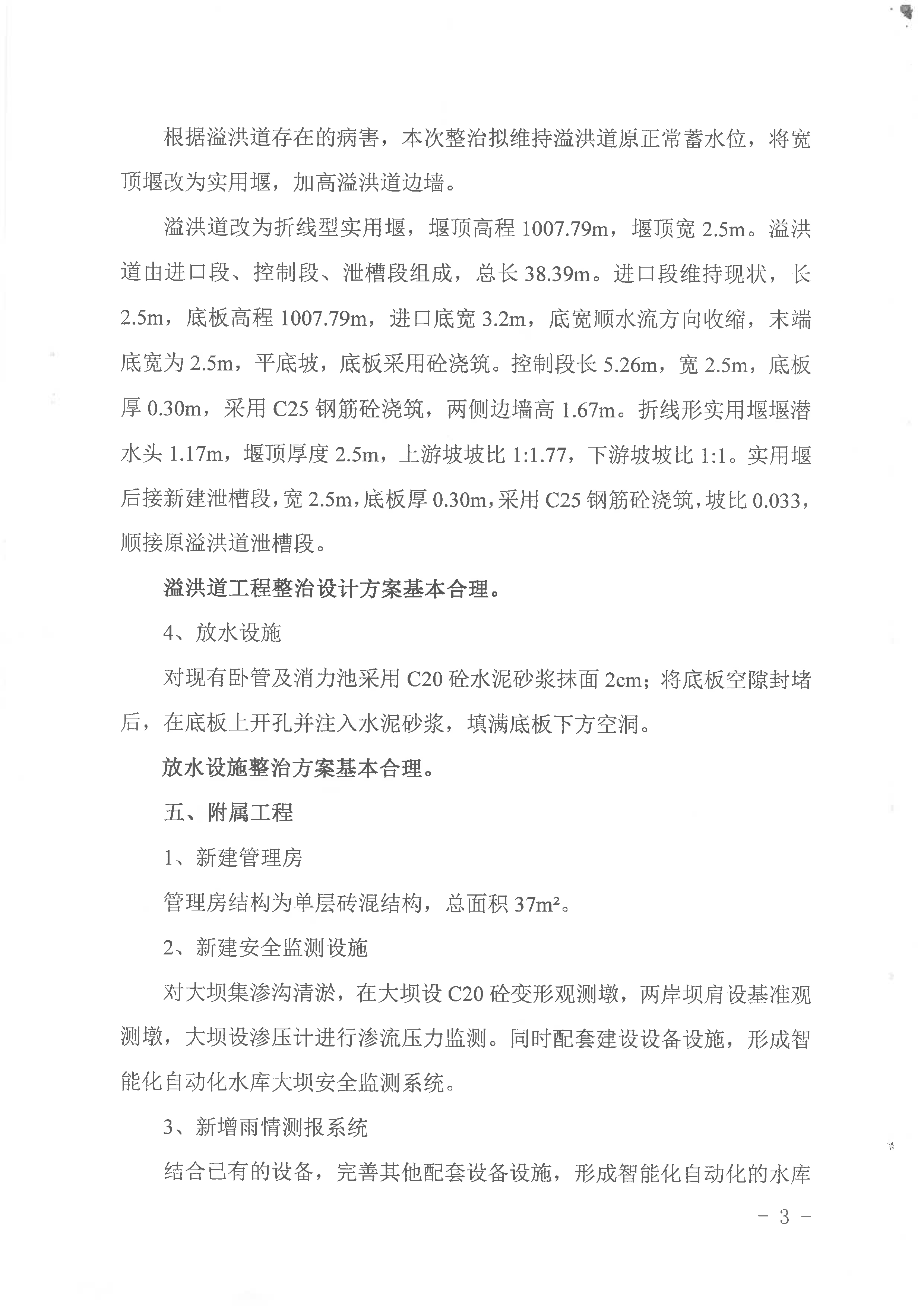

溢洪道仍布置在大坝左坝肩,为开敞式正堰溢洪道,堰型为折线型实用堰。堰顶高程1007.79m,堰顶宽2.5m,与原堰顶一致。该溢洪道由进口段、控制段、泄槽段组成,总长38.39m。
进口段维持现状,长2.5m,底板高程1007.79m,进口底宽3.2m,底宽顺水流方向收缩,末端底宽为2.5m,平底坡,底板采用砼浇筑。控制段长5.26m,宽2.5m,底板厚0.30m,采用C25钢筋砼浇筑,两侧边墙高1.67m。折线形实用堰堰潜水头1.17m,堰顶厚度2.5m,上游坡坡比1:1.77,下游坡坡比1:1。实用堰后接新建泄槽段,宽2.5m,底板厚0.30m,采用C25钢筋砼浇筑,坡比0.033,顺接原溢洪道泄槽段。
对现有卧管及消力池采用C20砼水泥砂浆抹面2cm;将底板空隙封堵后,在底板上开孔并注入水泥砂浆,填满底板下方空洞。
在民政水库右岸公路外侧新建管理房,采用砖混结构,建筑面积37m2。增设雨水情测报和大坝安全监测设施设备,以及监测信息汇集、应用和共享的监测平台。
四、施工组织设计

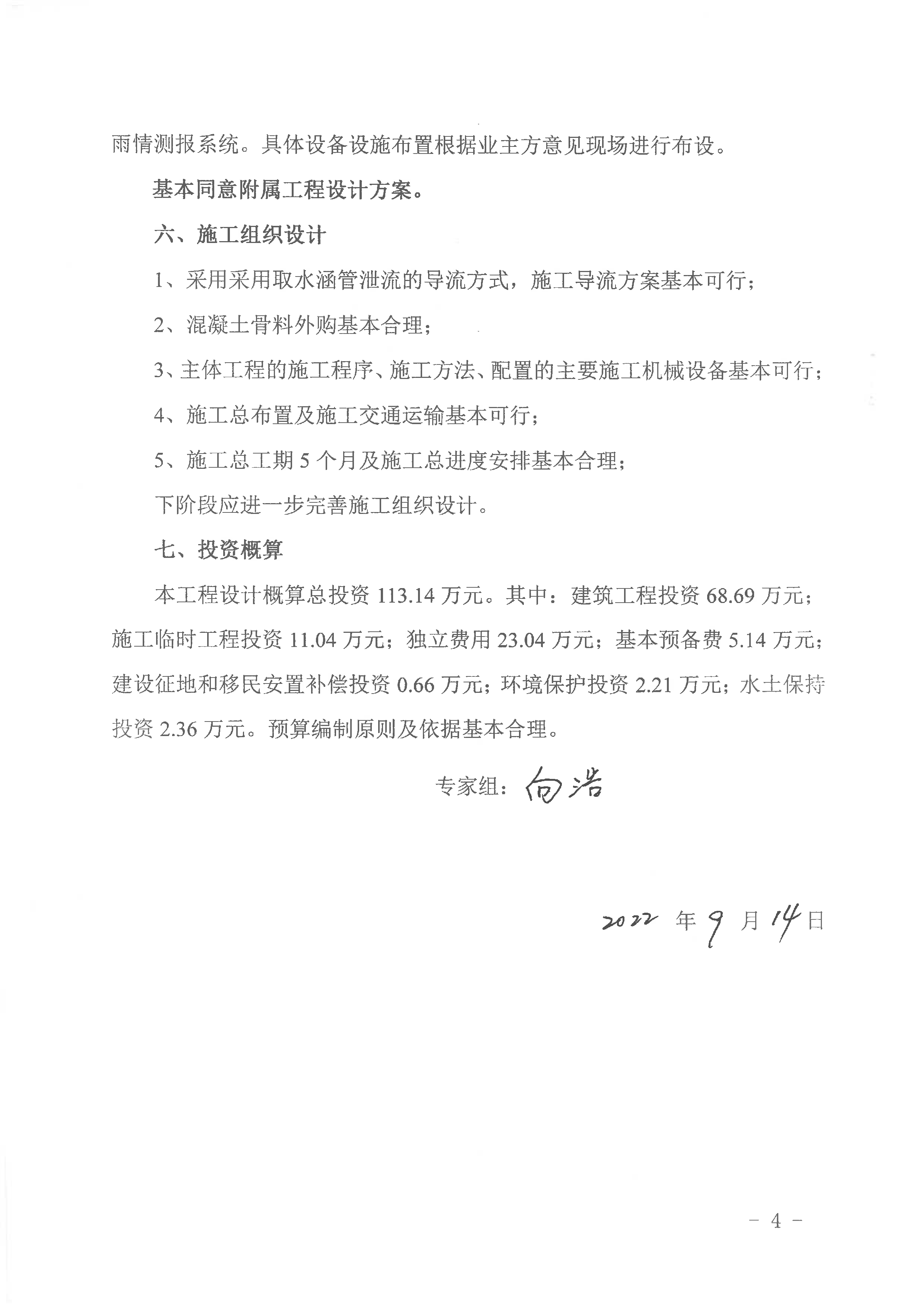

同意确定的导流建筑物级别和导流洪水标准。
基本同意选择的材料来源。
基本同意主体工程的施工程序、施工方法,以及施工总布置方案。
该工程施工总工期为5个月。
五、工程总投资及资金来源
(一)工程总投资:本工程设计概算总投资113.14万元。其中:建筑工程投资68.69万元;施工临时工程投资11.04万元;独立费用23.04万元;基本预备费5.14万元;建设征地和移民安置补偿投资0.66万元;环境保护投资2.21万元;水土保持投资2.36万元。
(二)资金来源:市级及以上财政专项补助资金113.14万元。
六、其它
(一)施工图设计时应按照专家咨询意见要求,进一步完善和优化设计。
(二)请你公司按照有关规定,严格执行项目法人责任制、招标投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程质量和安全。同时,抓紧做好开工前的各项准备工作,认真编制、审定工程施工组织方案,确保工程如期建成。
(三)民政水库除险加固工程由我局主持竣工验收。
(四)工程施工过程中,严禁随意进行设计变更。确需对初设批复内容进行变更的,应按照《云阳县人民政府办公室关于印发云阳县政府投资项目实施内容变更管理办法的通知》(云阳府办规〔2021〕1号)执行。
(五)工程开工前,项目法人应到我局办理质量、安全、开工备案等手续。
(六)工程开工后,你公司应按时上报建设进度和投资进度等基本情况。
附件:1. 云阳县民政水库除险加固工程初步设计概算审核
表

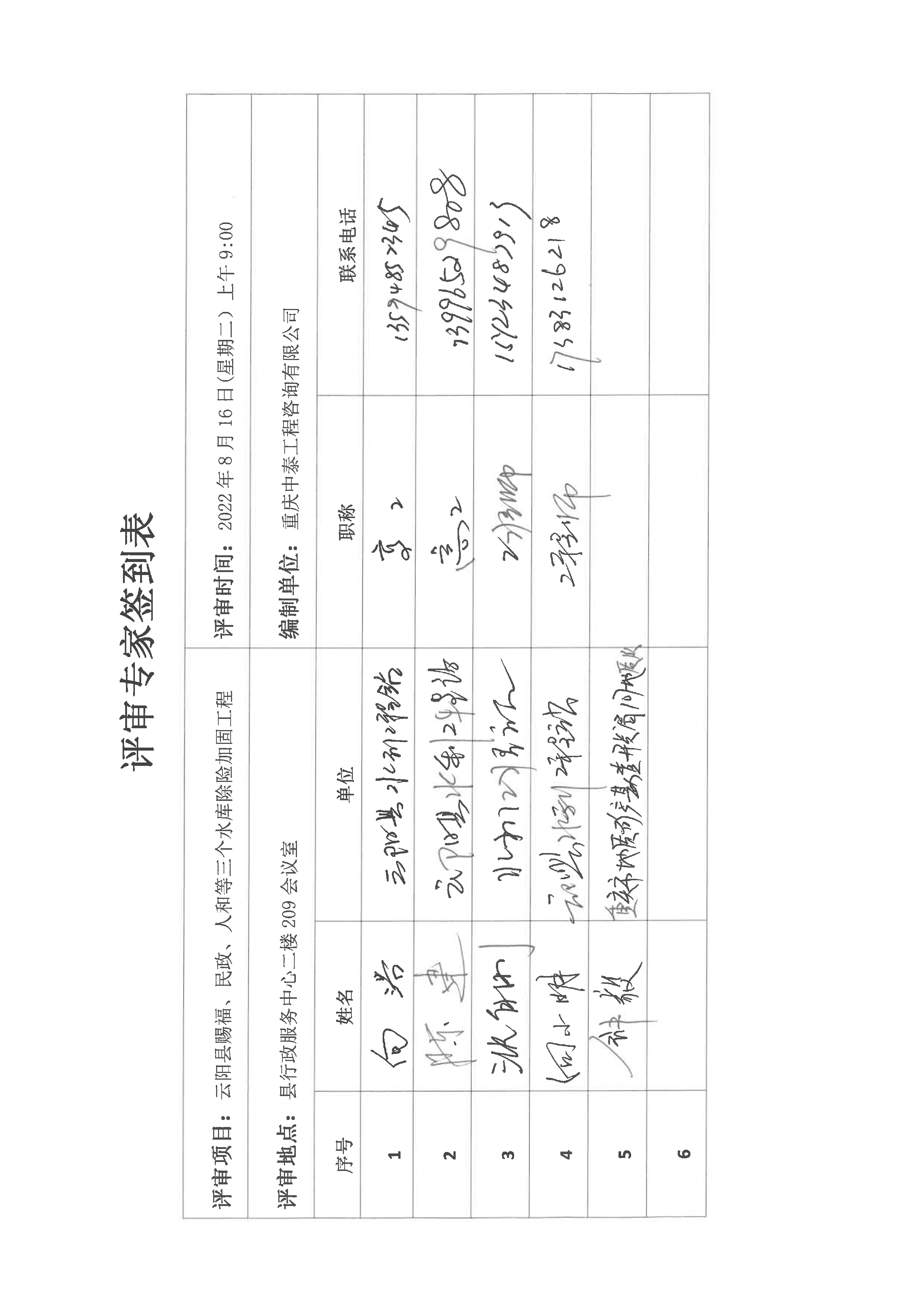

计报告专家组技术评审意见
云阳县水利局
2022年9月16日
附件1
云阳县民政水库除险加固工程
初步设计概算审核表
序号 |
工程或费用名称 |
建安工程费(万元) |
设备购置费(万元) |
独立费用(万元) |
合计(万元) |
I |
工程部分 |
|
|
|
107.9 |
|
第一部分 建筑工程 |
68.69 |
|
|
68.69 |
|
第二部分 机电设备及安装工程 |
|
|
|
|
|
第三部分 金属结构设备及安装工程 |
|
|
|
|
|
第四部分 施工临时工程 |
11.04 |
|
|
11.04 |
|
第五部分 独立费用 |
|
|
23.04 |
23.04 |
|
一至五部分投资合计 |
79.73 |
|
23.04 |
102.77 |
|
基本预备费 |
|
|
|
5.14 |
|
静态投资 |
|
|
|
107.91 |
II |
专项部分投资 |
|
|
|
5.23 |
一 |
建设征地与移民安置补偿投资 |
|
|
0.66 |
0.66 |
二 |
环境保护工程投资 |
|
|
2.21 |
2.21 |
三 |
水土保持工程投资 |
|
|
2.36 |
2.36 |
四 |
其它 |
|
|
|
|
III |
工程投资合计(Ⅰ-Ⅱ合计) |
|
|
|
113.14 |
|
总基本预备费 |
|
|
|
5.35 |
|
静态总投资 |
|
|
|
113.14 |
|
总投资 |
|
|
|
113.14 |
附件2
国务院部门网站
地方政府网站
市政府部门网站
区(县)政府网站
其他网站
主办:云阳县人民政府办公室 版权所有:云阳县人民政府
网站标识码:5002350018 网站维护联系电话:023-55128091
重庆云阳微发布
新浪官方微博
