云阳县水利局关于云阳县人和水库除险加固工程初步设计报告准予行政许可的决定
日期:2022-09-16 字体:【

云水许可202254

云阳县水利局

关于云阳县人和水库除险加固工程

初步设计报告准予行政许可的决定

重庆农高实业集团有限公司

你司报送关于审批云阳县人和水库除险加固工程初步设计报告的请示》(渝农高文2022102文件及有关资料收悉。根据专家组审查意见,现批复如下:

一、工程概况

人和水库位于重庆市云阳县人和街道人和社区,坝址所在流域为长江北岸小江支流大堰沟,总库容19.69m3,根据《水利水电工程等级划分及洪水标准》(SL252-2017)的规定,该水库是一座以农业灌溉为主,兼有供水、防洪等综合效益的小(2)型水库,其永久性主要水工建筑物为5级,次要建筑物为5级。水库大坝设计洪水标准为20年一遇(P=5%);校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标准为10年一遇(P=10%)。枢纽工程由大坝、溢洪道和取水建筑物三部分组成。人和水库可发挥有效灌面500。工程于1956年完工,并于2014年进行除险加固整治。

经多年运行,上、下游坝面杂草丛生;水库大坝现状坝顶超高不符合《防洪标准》(GB50201-2014)和《碾压式土石坝设计规范》(SL274-2020)要求;无管理房;水库雨水情监测设施较老旧;缺少大坝安全监测设施。

经大坝安全鉴定为三类坝,且已通过三类坝鉴定成果核查

同意对该水库实施除险加固。

二、工程建设条件

(一)水文

同意选取的洪水标准、设计洪水计算方法。设计洪水标准采用20年一遇,设计洪峰流量为15.10m3/s、洪水总量11.292m3校核洪水标准采用200年一遇,校核洪峰流量为23.20m3/s

(二)工程地质

基本同意水库区域地质环境及地震、坝址一般工程地质条件、坝枢存在主要地质病险问题和天然建筑材料的评价,以及大坝砌体物理力学参数建议值。

三、工程除险加固设计

同意初设报告确定的工程等别、建筑物级别、洪水标准和除险加固工程措施。

(一)工程等级及洪水标准

除险加固后,最大坝高7.59m,坝顶路面高程481.80m,水库死水位475.80m,正常蓄水位479.72m,设计洪水位480.86,校核洪水位481.45m。水库总库容19.69m3其永久性主要水工建筑物5级,次要建筑物为5级,临时性建筑物5设计洪水标准为20年一遇(P=5%);校核洪水标准为200年一遇(P=0.5%);消能防冲设计洪水标准10年一遇(P=10%)。

(二)大坝工程

1. 坝顶整治

采用在坝顶上游侧设青石栏杆兼作防浪墙,高1m,下部0.7m为挡板。

  1. 游坝坡整治

上游坝坡高程479.68m以上坡比放缓至12,并敷设预制六棱块护坡、齿墙及岸坡框边石。上游坝坡护坡从迎水面至坝体依次为C20砼预制六棱块(厚0.1m)、碎石垫层(厚0.2m)、原坝体。

在上游坝坡478.175m高程设置抗滑齿墙,采用C20砼,底宽1.4m,齿墙高1.0m,齿墙分缝长度10m,缝宽2cm,缝设置沥青杉木板崁缝。

在坝体与岸坡的接触处设置框边,框边采用矩形断面形式,其尺寸为0.4m×0.5m,采用C20砼浇筑。

  1. 下游坝坡整治

下游坝坡采用C20砼网格加草皮护坡,网格间距为3m,平面网格轴线与坝轴线成45°,网格断面尺寸为0.3m×0.3m。坝体与岸坡的接触处设置排水沟(岸坡部分排水沟边墙兼作框边),排水沟断面尺寸为0.3m×0.3m,边墙厚0.15m,底板厚0.15m,采用C20砼。

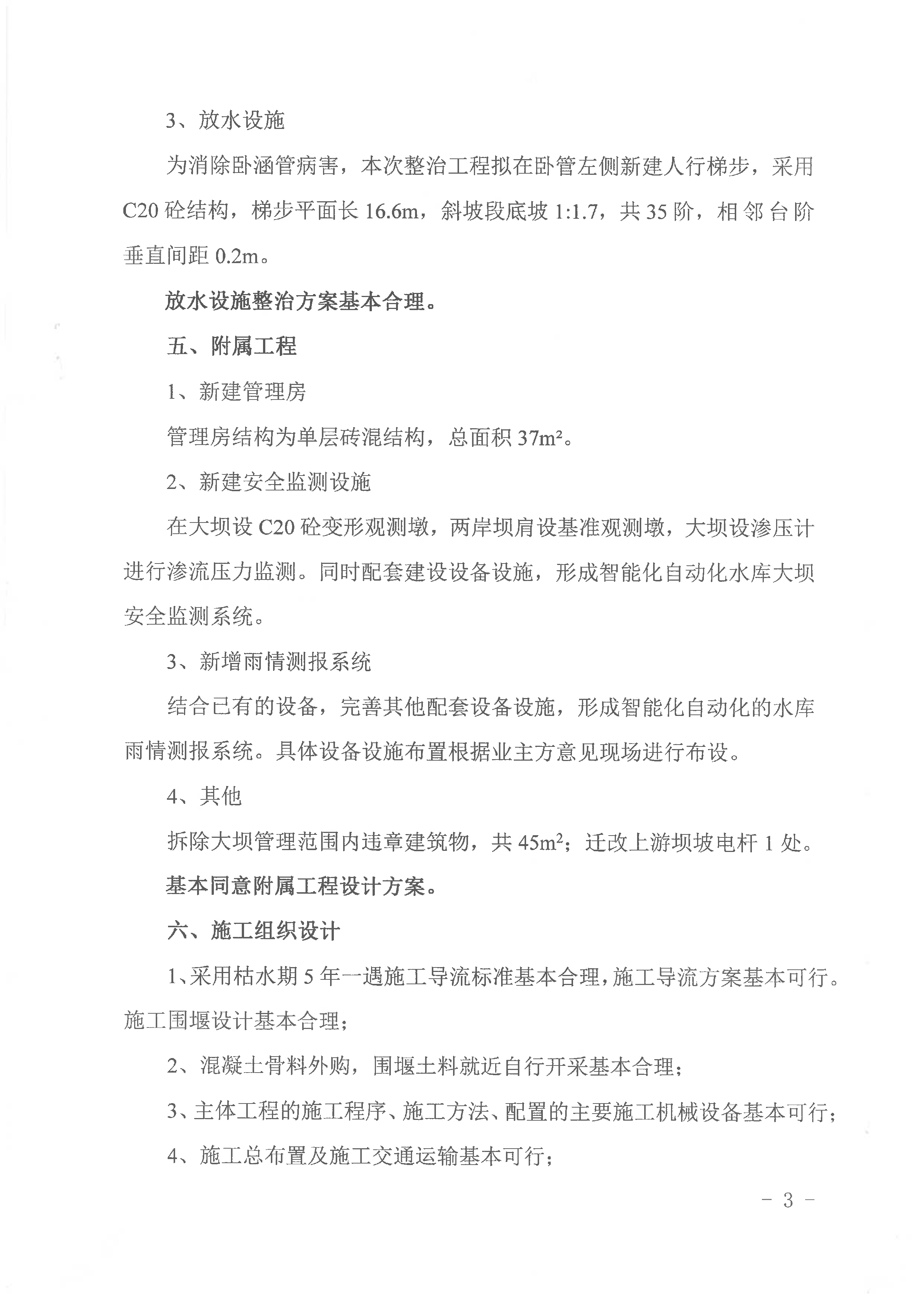

  1. 取水建筑物整治

卧管靠近岸坡一侧新建人行梯步,采用C20砼结构,梯步平面长16.6m,斜坡段底坡1:1.7,共35阶,相邻台阶垂直间距0.2m,并在阶梯外侧布设1.2m高安全栏杆。

  1. 其他

人和水库右岸公路内侧新建管理房,采用单层砖混结构,建筑面积37m2拆除大坝管理范围内违章建筑物,共45m2;迁改上游坝坡电杆1处。增设一套雨水情监控设备。

四、施工组织设计

同意确定的导流建筑物级别和导流洪水标准,下阶段应完善施工导流设计。

基本同意选择的材料来源。

基本同意主体工程的施工程序、施工方法,以及施工总布置方案。

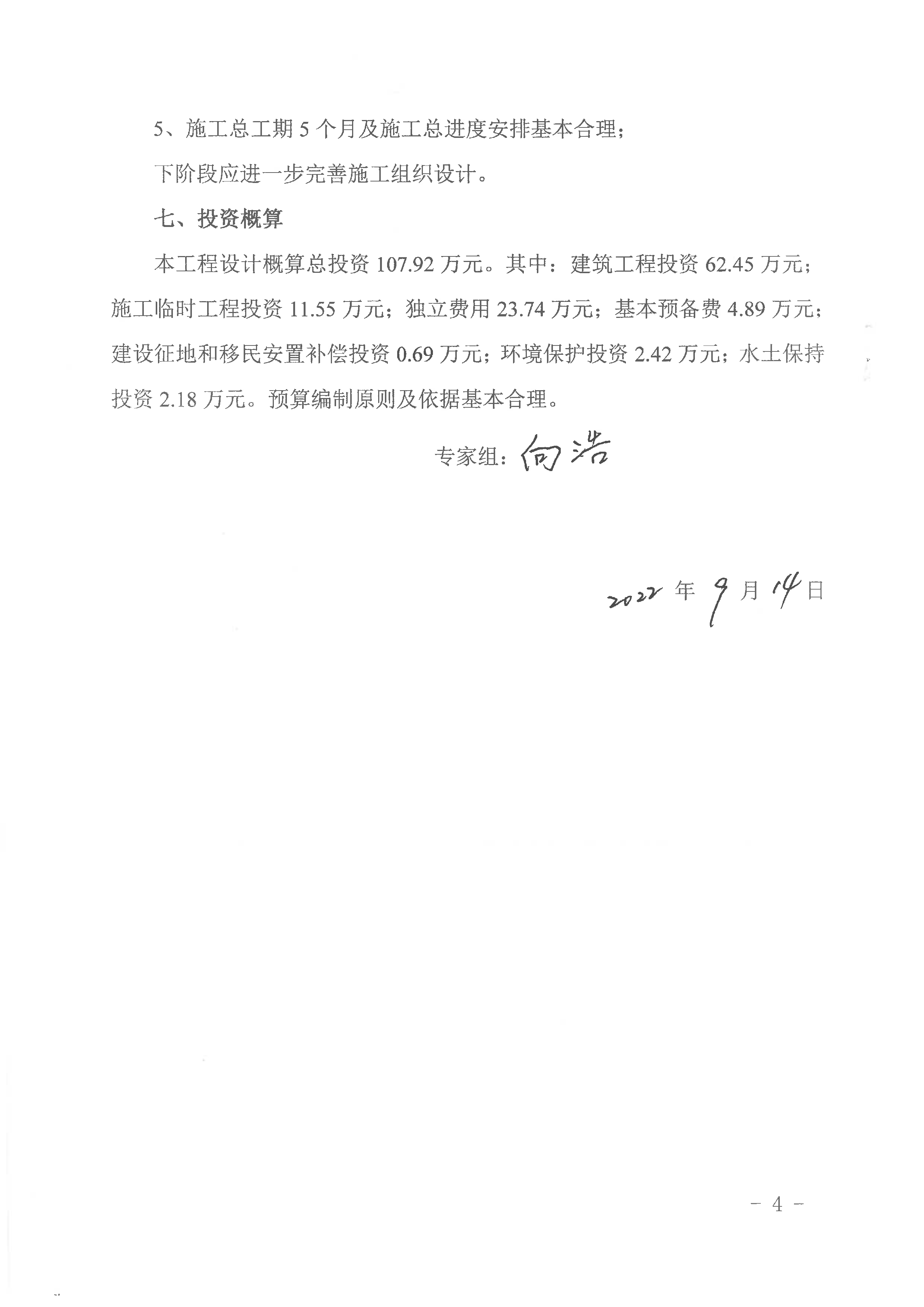

该工程施工总工期为5个月。

五、工程总投资及资金来源

(一)工程总投资:本工程设计概算总投资107.92万元。其中:建筑工程投资62.45万元;施工临时工程投资11.55万元;独立费用23.74万元;基本预备费4.89万元。建设征地补偿投资0.69万元,水土保持费2.18万元,环境保护费2.42万元。

(二)资金来源:市级及以上财政专项补助资金107.92万元。

六、其它

(一)施工图设计时应按照专家咨询意见要求,进一步完善和优化设计。

(二)请你公司按照有关规定,严格执行项目法人制、招标投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程质量和安全。同时,抓紧做好开工前的各项准备工作,认真编制、审定工程施工组织方案,确保工程如期建成。

(三)人和水库除险加固工程由我局主持竣工验收。

(四)工程施工过程中,严禁随意进行设计变更。确需对初设批复内容进行变更的,应按照《云阳县人民政府办公室关于印发云阳县政府投资项目实施内容变更管理办法的通知》(云阳府办规〔20211号)执行。

(五)工程开工前,项目法人应到我局办理质量、安全开工备案等手续。。

(六)工程开工后,你公司应按时上报建设进度和投资进度等基本情况。

附件:1. 云阳县人和水库除险加固工程初步设计概算审核

2. 重庆市云阳县人和水库除险加固工程初步设计报

告专家组技术评审意见

云阳县水利局

2022916

云阳县人和水库除险加固工程

初步设计概算审核表

单位:万元

序号

工程或费用名称

建安工程费

设备购置费

独立费用

合计

I

工程部分

102.63

第一部分 建筑工程

62.45

62.45

第二部分 机电设备及安装工程

第三部分 金属结构设备及安装工

第四部分 施工临时工程

11.55

11.55

第五部分 独立费用

23.74

23.74

一至五部分投资合计

74

23.74

97.74

基本预备费

4.89

静态投资

102.63

II

专项部分投资

5.29

建设征地与移民安置补偿投资

0.69

0.69

环境保护工程投资

2.42

2.42

水土保持工程投资

2.18

2.18

其它

III

工程投资合计(Ⅰ-Ⅱ合计)

107.92

总基本预备费

5.11

静态总投资

107.92

总投资

107.92
